Bảng dự chi xây dựng là gì? Phương pháp kiểm soát chi phí, dòng tiền dự án hiệu quả

Nội dung

Bảng dự chi xây dựng là bảng tổng hợp các khoản tiền nhà thầu dự kiến phải thanh toán trong một khoảng thời gian nhất định cho nhà cung cấp vật tư, thầu phụ, nhân công và các chi phí phục vụ thi công.

Khác với báo cáo chi phí (ghi nhận khoản đã chi), bảng dự chi tập trung trả lời câu hỏi quan trọng hơn với dòng tiền: sắp phải chi bao nhiêu, và khoản nào cần thanh toán trước.

Với nhà thầu quản lý nhiều công trình cùng lúc, đây không phải là công cụ “có thì tốt” mà là điều kiện để tránh rơi vào tình huống: đã duyệt chi hàng chục khoản, nhưng ngân sách tuần chỉ đủ cho một phần và không ai biết nên ưu tiên khoản nào trước.

Bài viết này giải thích bảng dự chi là gì, vì sao doanh nghiệp xây dựng cần quản lý dự chi, quy trình lập bảng dự chi chuẩn, và cách FastCons số hóa toàn bộ nghiệp vụ này qua tính năng Bảng theo dõi dự chi.

1. Bảng dự chi là gì?

Bảng dự chi trong xây dựng là bảng tổng hợp các khoản tiền mà nhà thầu dự kiến phải thanh toán trong một khoảng thời gian nhất định cho hoạt động triển khai công trình.

Một bảng dự chi thường theo dõi:

  • Dự án, công trình phát sinh khoản chi
  • Nhà cung cấp hoặc thầu phụ cần thanh toán
  • Nội dung và giá trị đề xuất thanh toán
  • Số tiền đã thanh toán và còn phải thanh toán
  • Hạn hoặc thời điểm dự kiến thanh toán
  • Mức độ ưu tiên của từng khoản
  • Tổng giá trị dự kiến cần giải ngân trong kỳ

Đây là công cụ để kế toán và lãnh đạo xác định khoản nào cần ưu tiên, dự kiến giải ngân bao nhiêu, và chủ động chuẩn bị ngân sách theo từng dự án, từng thời điểm, thay vì chỉ biết “đã chi bao nhiêu” sau khi mọi thứ đã xảy ra.

2. Bảng dự chi khác gì báo cáo chi phí?

Nội dungBáo cáo chi phíBảng dự chi
Trọng tâmKhoản đã phát sinhKhoản dự kiến phải chi
Thời điểmHiện tại/ quá khứTương lai
Mục đíchKiểm soát chi phíLập kế hoạch thanh toán
Câu hỏi chínhĐã chi bao nhiêu?Sắp cần chi bao nhiêu?
Đối tượng sử dụngKế toán, quản lý dự ánKế toán, CFO, lãnh đạo

Bảng dự chi không thay thế báo cáo chi phí. Hai công cụ bổ trợ nhau: một giúp kiểm soát khoản đã chi, một giúp chủ động với khoản sắp phải chi.

>>Xem thêm cách nhà thầu quản lý Chi phí trên phần mềm FastCons

3. Vì sao nhà thầu cần quản lý dự chi?

Vì sao nhà thầu xây dựng cần quản lý dự chi

Dòng tiền của nhà thầu xây dựng gắn chặt với tiến độ thi công, nghiệm thu, vật tư và thanh toán đối tác. Một dự án có thể đang triển khai bình thường nhưng vẫn gặp áp lực dòng tiền nếu nhiều khoản thanh toán dồn vào cùng một thời điểm. Bốn lý do chính:

Nhiều dự án phát sinh khoản phải chi đồng thời. Nhà thầu quản lý nhiều công trình phải xử lý nhiều nhóm thanh toán cùng lúc vật tư ở dự án này, thầu phụ ở dự án khác, hợp đồng đến hạn ở công trình thứ ba. Nếu dữ liệu nằm rải rác ở nhiều file, kế toán khó có tổng quan nhu cầu chi toàn doanh nghiệp.

Thời điểm thanh toán ảnh hưởng trực tiếp đến tiến độ. Thanh toán chậm cho nhà cung cấp có thể làm gián đoạn việc giao vật tư; chậm cho thầu phụ có thể ảnh hưởng khả năng duy trì nhân lực trên công trường.

Ngân sách giải ngân luôn có giới hạn. Doanh nghiệp không phải lúc nào cũng thanh toán được toàn bộ khoản đã duyệt ngay lập tức. Khi ngân sách trong tuần hoặc tháng có hạn, lãnh đạo cần một công cụ hỗ trợ ra quyết định về thứ tự giải ngân, thay vì một bảng thống kê đơn thuần.

Nhà thầu cần dự báo nhu cầu tiền mặt. Kế hoạch dòng tiền hiệu quả phải nhìn về phía trước biết những ngày, tuần tới có khoản nào đến hạn, tổng giá trị bao nhiêu, khoản nào có thể điều chỉnh thời điểm.

4. Bảng dự chi cần quản lý những thông tin gì?

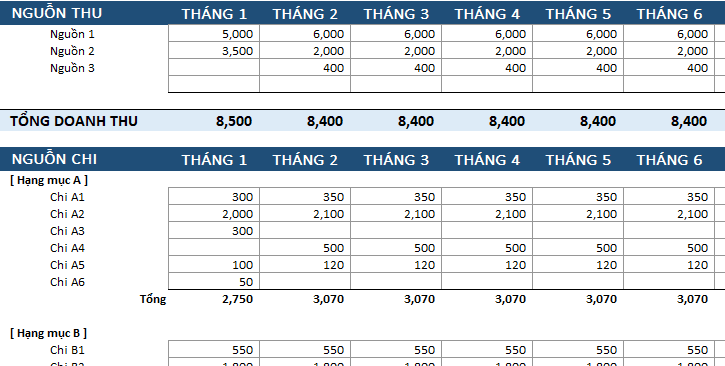

Ví dụ về bảng dự chi đơn giản
Ví dụ về bảng dự chi đơn giản

Một bảng dự chi cho nhà thầu xây dựng cần thiết kế theo đặc thù quản lý nhiều dự án, nhiều đối tác, nhiều khoản thanh toán:

  1. Thông tin khoản phải thanh toán: khoản phát sinh từ đâu, thuộc dự án nào, liên quan đối tượng nào (nhà cung cấp, thầu phụ, hạng mục cụ thể).
  2. Giá trị cần thanh toán: phân biệt tổng giá trị phải trả, số tiền đã thanh toán một phần và số tiền còn lại.
  3. Thời hạn thanh toán: khoản đến hạn trong vài ngày cần ưu tiên hơn khoản dự kiến cuối tháng.
  4. Mức độ ưu tiên: không phải khoản nào cung cấp thiết như nhau; cần đánh giá khoản nào bắt buộc thanh toán sớm để không ảnh hưởng tiến độ hoặc quan hệ đối tác.
  5. Tổng nhu cầu ngân sách: tổng số tiền cần chuẩn bị trong kỳ, phân theo khoản ưu tiên và khoản có thể chuyển kỳ sau.

5. Quy trình 5 bước lập bảng dự chi

Bước 1 – Tổng hợp các khoản cần thanh toán: ghi nhận từ đề xuất thanh toán do nhà cung cấp, thầu phụ, bộ phận mua hàng, ban chỉ huy công trường, phòng dự án gửi lên.

Bước 2 – Kiểm tra và phê duyệt: khoản chi được kiểm tra nội dung, giá trị, căn cứ thanh toán trước khi đưa vào kế hoạch. Sau phê duyệt, khoản tiền trở thành một phần của nhu cầu dự chi trong kỳ.

Bước 3 – Xác định thời hạn và mức độ ưu tiên: đánh giá dựa trên hạn thanh toán, mức độ ảnh hưởng tiến độ, cam kết với đối tác, tình trạng cung ứng và khả năng thương lượng thời gian thanh toán.

Bước 4 – Tổng hợp nhu cầu ngân sách: tổng hợp số tiền cần chuẩn bị theo ngày, tuần, tháng, dự án, nhà cung cấp, thầu phụ biến dữ liệu thanh toán thành kế hoạch dòng tiền thực sự.

Bước 5 – Theo dõi thực tế và cập nhật: kế hoạch dự chi không cố định; khi một khoản đã thanh toán hoặc thời hạn thay đổi, bảng cần được cập nhật liên tục thay vì chỉ lập một lần đầu tháng.

6. 4 tiêu chí ưu tiên khoản cần chi

Khi nguồn tiền có giới hạn, nhà thầu không nên chỉ căn cứ vào giá trị khoản thanh toán một khoản nhỏ nhưng ảnh hưởng trực tiếp tiến độ có thể cần ưu tiên hơn khoản lớn nhưng chưa cấp thiết:

  • Hạn thanh toán: khoản đã hoặc sắp đến hạn cần đưa vào nhóm xử lý ngay.
  • Mức độ ảnh hưởng đến tiến độ dự án: khoản liên quan trực tiếp đến vật tư hoặc thầu phụ đang phục vụ thi công thường có mức ưu tiên cao hơn.
  • Cam kết với đối tác: các khoản gắn điều khoản hợp đồng cần được xem xét kỹ để tránh ảnh hưởng quan hệ hợp tác và hoạt động cung ứng.
  • Khả năng điều chỉnh thời điểm: khoản có thể trao đổi với đối tác để giãn lịch thanh toán nên được xếp vào nhóm ưu tiên thấp hơn, tạo dư địa khi cân đối ngân sách.

7. Hạn chế khi quản lý dự chi bằng Excel

Excel vẫn phù hợp khi số lượng khoản thanh toán nhỏ, nhưng khi nhà thầu quản lý nhiều công trình, cách làm này thường bộc lộ hạn chế:

  • Dữ liệu dễ phân tán: mỗi dự án một file riêng, kế toán phải tổng hợp thủ công từ nhiều nguồn.
  • Khó cập nhật theo thời gian thực: khoản vừa thanh toán chưa chắc được cập nhật ngay, khiến số liệu lệch với thực tế.
  • Khó xác định khoản ưu tiên: Excel tổng hợp được con số nhưng việc phân loại vẫn phụ thuộc thao tác thủ công.
  • Mất thời gian khi cần báo cáo gấp: câu hỏi “Tuần này cần chuẩn bị bao nhiêu tiền cho các khoản ưu tiên?” thường đòi hỏi kế toán lọc và cộng lại từ đầu.

Vấn đề không nằm ở bản thân file Excel, mà ở việc dữ liệu thanh toán đã duyệt chưa được tổ chức thành một hệ thống có khả năng cập nhật và điều phối.

>>Xem cách các doanh nghiệp quản lý chi phí, dự án trên phần mềm FastCons

8. [New] Bảng theo dõi dự chi, điều phối dòng tiền thông minh trên FastCons

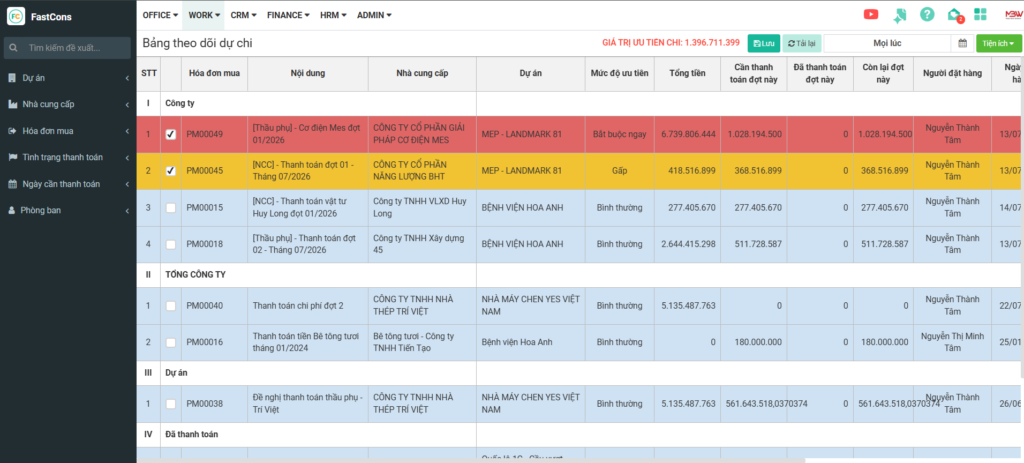

Bảng dự chi xây dựng đầy đủ trên phần mềm FastCons
Bảng dự chi xây dựng đầy đủ trên phần mềm FastCons

Tình huống thực tế: đã duyệt chi 30 khoản, ngân sách tuần này có hạn

Đây là kịch bản quen thuộc tại phòng Tài chính – Kế toán và bàn làm việc của Ban Giám đốc nhà thầu: hàng chục đề xuất thanh toán cho thầu phụ, nhà cung cấp đã được duyệt, nhưng ngân sách giải ngân trong tuần luôn có hạn mức. Kế toán phải mở từng phiếu để cộng thủ công, khó phân biệt khoản nào khẩn cấp, và không có sẵn con số tức thì để trả lời câu hỏi “nếu chỉ ưu tiên khoản tối khẩn cấp thì cần chuẩn bị bao nhiêu?”.

FastCons phát triển tính năng Bảng theo dõi dự chi để giải quyết đúng bài toán này.

8.1. Gom toàn bộ đề xuất thanh toán về một màn hình

Người dùng theo dõi các khoản thanh toán trên cùng một bảng, tổng hợp theo dự án, nhà cung cấp/ thầu phụ, giá trị thanh toán, đã thanh toán, còn phải thanh toán và trạng thái cập nhật theo thời gian thực.

8.2. Phân luồng ưu tiên theo màu sắc

  • 🔴 Đỏ: khoản cần ưu tiên xử lý ngay, tránh nguy cơ phạt hợp đồng hoặc gián đoạn cung ứng.
  • 🟡 Vàng: khoản cần đưa vào kế hoạch gần.
  • 🟢 Xanh: khoản có thể cân đối thời điểm thanh toán.

8.3. Tự động tính “Giá trị ưu tiên chi”

Chỉ cần tích chọn các khoản cần ưu tiên, hệ thống tự động tổng hợp ngay số tiền cần chi trước. Lãnh đạo và kế toán trưởng nắm được ngân sách cần chuẩn bị gần như tức thì, thay vì chờ tổng hợp thủ công. Đây là điểm khác biệt giữa một danh sách khoản phải trả và một bảng dự chi thực sự phục vụ điều hành.

8.4. Bộ lọc đa chiều và xuất báo cáo

Dữ liệu có thể lọc theo dự án, nhà cung cấp, trạng thái thanh toán, hạn thanh toán, phòng ban và xuất file phục vụ họp ngân sách, đối chiếu định kỳ.

8.5. Kết nối với quản lý chi phí dự án

Ban lãnh đạo theo dõi chi tiết dự án quan phần mềm FastCons
Ban lãnh đạo theo dõi chi tiết dự án quan phần mềm FastCons

Bảng dự chi phát huy hiệu quả cao nhất khi được đặt cạnh doanh thu dự kiến, chi phí thực tế, công nợ phải thu và công nợ phải trả của từng dự án.

FastCons hỗ trợ quản lý chi phí dự án, đề xuất và phê duyệt thanh toán, theo dõi công nợ với nhà cung cấp/ thầu phụ, đồng thời liên kết với các nghiệp vụ quản lý kế hoạch tiến độ, khối lượng, vật tư, hợp đồng, nhật ký thi công, chấm công và báo cáo FastCons Insight – giúp doanh nghiệp không chỉ biết “sắp phải chi bao nhiêu” mà còn biết “tiền đang nằm ở đâu, dự án nào đang thiếu hụt”.

“Quản trị dòng tiền nhà thầu không chỉ là kiểm soát chi phí, mà là nghệ thuật điều phối đúng khoản tiền vào đúng thời điểm cho đúng đối tác.”

9. Câu hỏi thường gặp

Bảng dự chi khác gì bảng dự toán chi phí? Dự toán chi phí ước tính tổng chi phí một hạng mục hoặc dự án trước khi triển khai. Bảng dự chi là công cụ vận hành theo kỳ (tuần/tháng), tổng hợp các khoản đã được duyệt và sắp đến hạn thanh toán để phục vụ điều phối dòng tiền thực tế.

Bảng dự chi phù hợp với doanh nghiệp xây dựng quy mô nào? Doanh nghiệp quản lý một dự án với ít khoản thanh toán có thể dùng Excel. Khi số lượng dự án, thầu phụ và nhà cung cấp tăng lên, việc số hóa bảng dự chi giúp tránh phân tán dữ liệu và rút ngắn thời gian tổng hợp khi cần ra quyết định gấp.

Ai là người sử dụng bảng dự chi trong doanh nghiệp? Lãnh đạo doanh nghiệp dùng để nắm nhanh nhu cầu giải ngân; kế toán trưởng dùng để cân đối ngân sách; kế toán thanh toán dùng để giảm thời gian tổng hợp; ban quản lý dự án theo dõi khoản thanh toán liên quan công trình; bộ phận mua hàng phối hợp kế hoạch thanh toán với nhà cung cấp.

Bảng theo dõi dự chi của FastCons nằm ở phân hệ nào? Tính năng liên kết với các nghiệp vụ quản lý chi phí, hợp đồng, vật tư và công nợ trong cùng nền tảng.

Với Bảng theo dõi dự chi, FastCons giúp nhà thầu xây dựng chuyển từ việc tổng hợp thủ công sau khi phát sinh sang chủ động lập kế hoạch thanh toán và điều phối dòng tiền ngay từ đầu.

Đăng ký tư vấn và nhận DEMO FREE | Giải pháp Quản lý thi công chuyên sâu, toàn diện 👇

Gửi yêu cầu tư vấn & demo!

Chuyên viên tư vấn sẽ liên hệ trong 24h để thiết lập demo 1-1

    Tôi đồng ý nhận thông tin marketing, chương trình khuyến mãi và bản tin từ FastCons

    Bằng việc gửi yêu cầu, tôi xác nhận đã đọc và hiểu Chính sách bảo vệ dữ liệu cá nhân của FastCons.








    Gửi yêu cầu tư vấn & demo!

    Chuyên viên tư vấn sẽ liên hệ trong 24h để thiết lập demo 1-1

    Regis-Form

    Regis-Form
